Как се прави асфалтиране на малки площи без грешки (10–30 м²)

От анализ до уплътняване – вижте как се прави качествено асфалтиране на малки площи и какво влияе на резултата.

Кратък отговор

Асфалтиране на малки площи (10–30 м²) изисква по-голяма прецизност от големите обекти. Тук няма място за грешки, защото всеки дефект се вижда веднага.

Правилният процес включва: подготовка на основата (20–25 см чакъл), полагане на асфалт с дебелина минимум 5 см, уплътняване с малък виброваляк (напр. BOMAG) и внимание към ръбовете и ъглите.

За разлика от големите паркинги, при асфалтиране на малки площи в София често се използва термо-кофа вместо камион, за да се гарантира точност и липса на разпиляване.

Ако процесът се спазва, настилката издържа 15+ години. Ако се пропусне основата — ще се напука след първата зима.

Защо малките площи са по-трудни за асфалтиране?

Много собственици мислят, че асфалтиране на малки площи е по-лесно и по-евтино от големите обекти. Всъщност, често е по-сложно заради специфичните предизвикателства:

1. Достъпът е ограничен

Големите асфалтопологачи не могат да влязат в тесни пространства при асфалтиране на дворове в Бояна, Овча Купел или Центъра. Това изисква ръчно полагане или използване на малки машини, което увеличава нуждата от прецизност.

2. Ръбовете са критични

При 20 м² ръбовете са голяма част от периметъра. Ако не се уплътнят правилно, те се откъртват първи. При големите обекти като асфалтиране на парикнг на бизнес центрове например това не личи толкова.

3. Температурата пада бързо

Малкото количество асфалт изстива по-бързо от голямата маса. Ако не се уплътни веднага, остава поресто и пропуска вода.

4. Връзката със съществуващи настилки

Често асфалтиране на малки площи се прави като кръпка към стар асфалт, плочки или бетон. Свързването на тези различни материали изисква специална технология (фрезоване, лепило за студени фуги), за да не се получи „стъпало".

6 стъпки за правилно асфалтиране на малки площи

За да гарантираме трайност при асфалтиране в София, следваме строг технологичен процес, дори за обекти под 30 м².

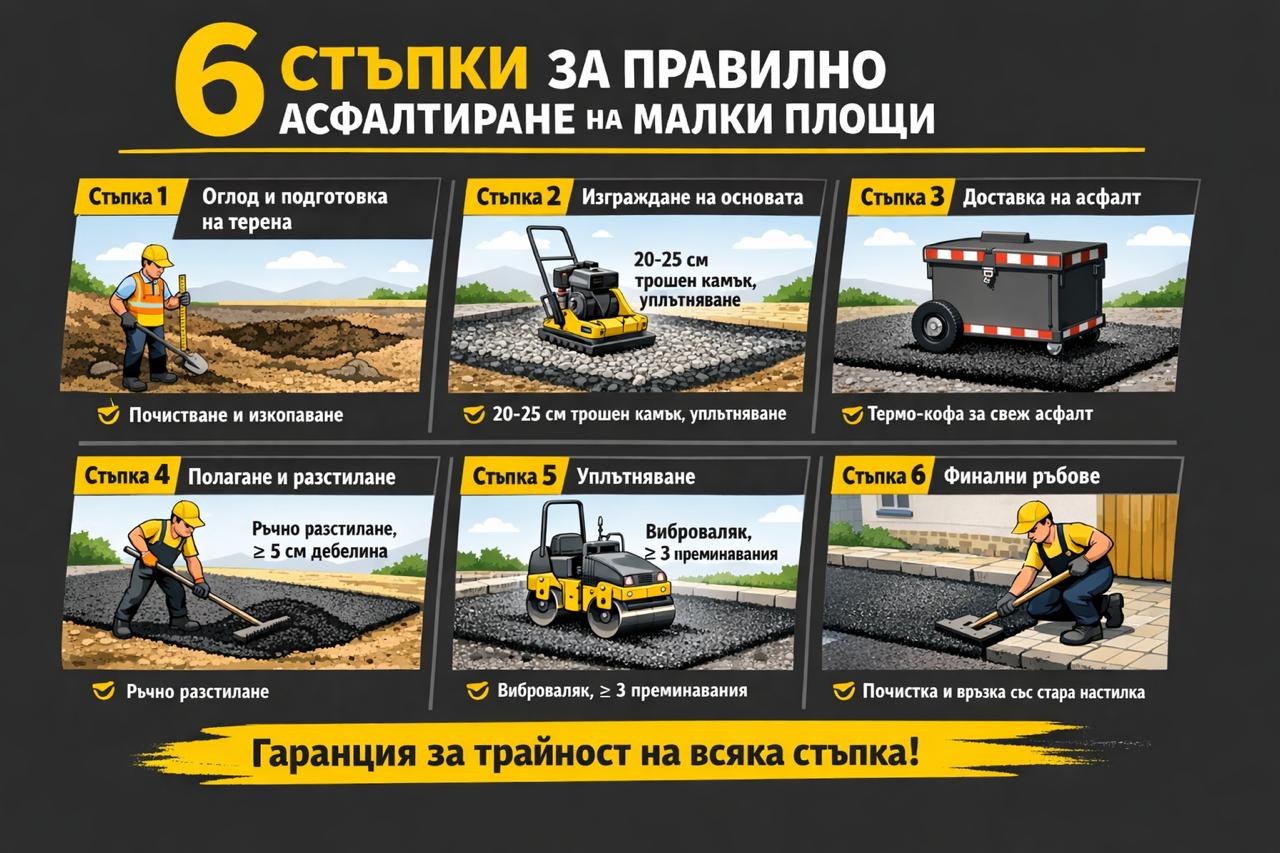

6 стъпки за правилно асфалтиране на малки площи – подготовка, основа, доставка, полагане, уплътняване и финален контрол
Пълният процес за качествено асфалтиране на малък двор – от огледа до финалното оформяне и дълготрайност

Стъпка 1: Оглед и подготовка на терена

Измерваме площта и проверяваме наклона. Водата трябва да има къде да изтича. Ако теренът е неравен, правим изкоп до здрава пръст. При асфалтиране на малки площи (двор или паркинг) често се налага ръчно изкопаване заради ограничен достъп.

Стъпка 2: Изграждане на основата

Основата е 70% от трайността. Насипваме 20–25 см чакъл (фракция 0–32 мм и 0–16 мм). Уплътняваме с виброплоча или малък валяк. За глинести почви (чести в Княжево и Банкя) задължително полагаме геотекстил.

Но тук възниква важен въпрос: колко дебела трябва да е основата за вашия конкретен обект? За малки площи често се прави компромис — 15 см вместо 25 см, за да се спести бюджет. Това е грешка.

Дори при 20 м², слабата основа ще се размие и асфалтът ще се напука. Дебелината зависи от почвата (глина изисква повече чакъл от пясък) и натоварването (камион изисква по-здрава основа от лека кола).

За да не гадаите напосоки, подготвихме подробно ръководство: Колко дебела трябва да е основата при асфалтиране на паркинг или двор Там ще намерите точните стандарти за всеки тип почва и натоварване в София.

Стъпка 3: Доставка на асфалтовата смес

При асфалтиране на двор на площи под 30 м² не използваме големи камиони, защото разпиляват сместа. Използваме термо-кофа, която запазва температурата на асфалта (над 145°C) и позволява точно дозиране. Това намалява отпадъците и гарантира свежа смес до последната лопата.

Стъпка 4: Полагане и разстилане

Разстиламе асфалта на ръка с гребла. Дебелината трябва да е минимум 5 см (уплътнена). При зони с тежко натоварване (например вход за гараж) препоръчваме 6–7 см. Важно е да се спази температурата — ако асфалтът изстине под 100°C преди уплътняване, той вече не може да се уплотни правилно. Това е критично при асфалтиране на паркинг.

Стъпка 5: Уплътняване

При асфалтиране на малки площи, използваме малък виброваляк (напр. BOMAG BW 100 AD-5) или тежка виброплоча. Минаваме минимум 3 пъти. Особено внимание отделяме на ръбовете и ъглите, защото там най-често се появяват дефекти. Целта е ≥92% плътност.

Но внимавайте: уплътняването е тънък момент, където се губи най-много качество. Дори да сте положили правилната основа,

3 често срещани грешки при работата с валяка могат да обезсмислят цялата инвестиция. Асфалтът остава порест, водата навлиза свободно и след 2 години имате хлътвания вместо здрава настилка.

За да сте сигурни, че този етап е изпълнен перфектно и без скрити дефекти, разгледайте нашето задълбочено ръководство: Уплътняване на асфалт: защо 3 грешки могат да съсипят настилката за 2 години Там обясняваме как да разпознаете лошото уплътняване още преди да платите.

Стъпка 6: Финално оформяне и връзки

Изчистваме ръбовете и правим връзката със съществуващата настилка (плочки, бетон, стар асфалт). Ако има стъпка, я фрезоваме или изграждаме праг. Наклонът се проверява с нивелир — водата не трябва да застава

Чести грешки при асфалтиране на малки площи

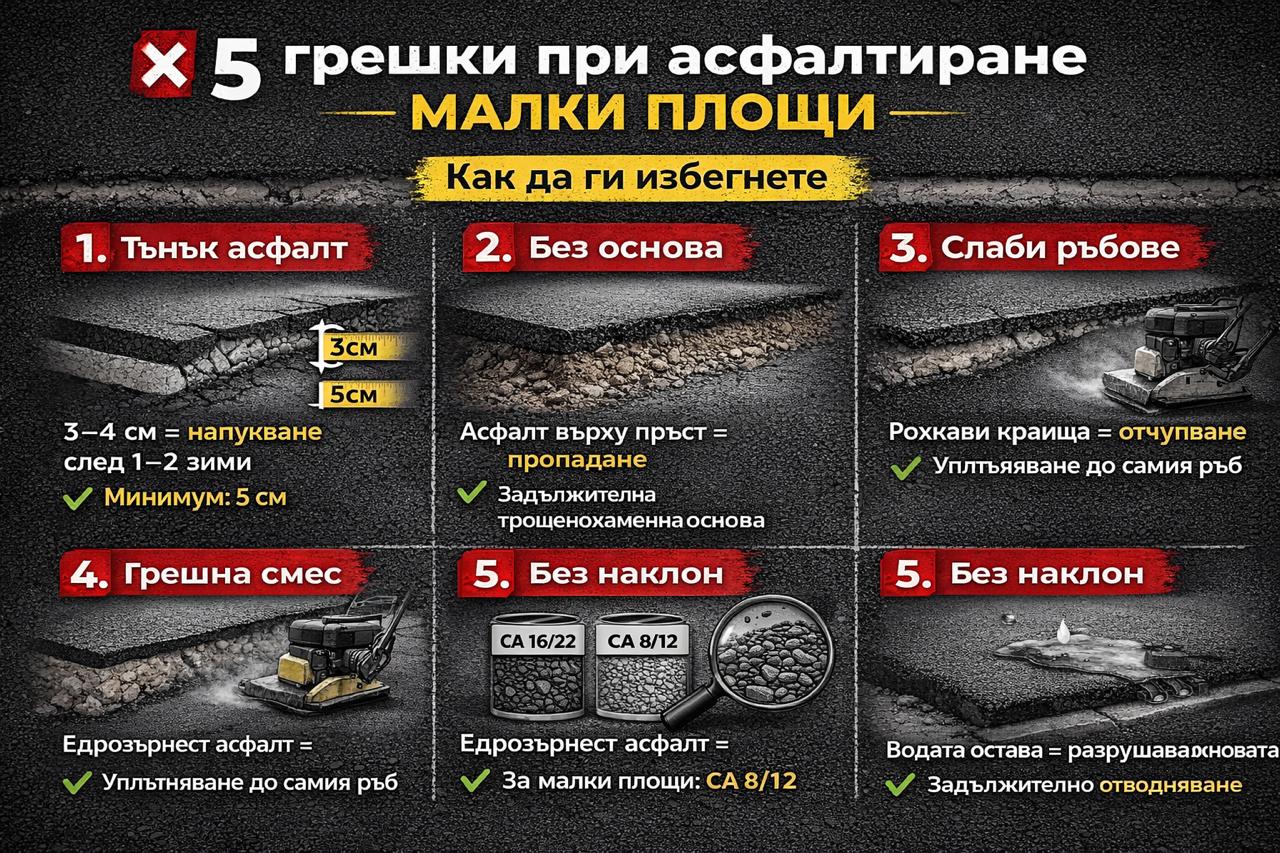

Инфографика 5 грешки при асфалтиране на малки площи – тънък слой, липса на основа, лошо уплътняване и дренаж
Най-честите грешки при асфалтиране на малки площи, които водят до пукнатини, пропадане и кратък живот на настилката
Дори при асфалтиране на малки площи, грешките могат да бъдат скъпи. Ето какво да избягвате:

Грешка 1: Твърде тънък слой (3–4 см)

Някои фирми за асфалтиране предлагат 3 см, за да намалят цената. Това е недостатъчно. При 3 см асфалтът се напуква от мраз и натоварване за 1–2 години. Минимумът е 5 см.

Грешка 2: Липса на основа

Полагане на асфалт директно върху пръст или стар бетон без подготовка. Резултатът е слягане и пукнатини. Основата е задължителна.

Грешка 3: Лошо уплътняване на ръбовете

Ако ръбовете останат рохкави, те се откъртват при първото минаване с кола. Изисква се специално внимание с валяка или ръчно чукове.

Грешка 4: Грешна смес

Използване на едрозърнест асфалт (СА 16/22) за малък двор. Той е твърде грапав. За асфалтиране на малки площи препоръчваме дребнозърнест (СА 8/12) за гладкост и естетика.

Грешка 5: Игнориране на дренажа

Ако водата няма къде да изтича, тя ще размие основата отдолу. Наклонът е критичен, особено при малки площи, където няма място за локви.

Колко струва асфалтиране на малки площи в София през 2026 г.?

Цена за асфалтиране на малки площи обикновено е малко по-висока на квадратен метър спрямо големите обекти.

Това се дължи на логистиката (термо-кофа вместо камион), ръчния труд и времето за подготовка, което е същото както за 20 м², така и за 100 м².

Фактори, влияещи на цената:

  • Подготовка на основата: Ако теренът изисква много изкоп или насип, цената расте.
  • Дебелина на асфалта: 5 см е стандарт, 7 см оскъпява с около 30%.
  • Достъп: Тесни места изискват повече ръчен труд.
  • Район: Транспортът до обекта в Перник, Банкя или далечни квартали може да оскъпи транспорта.

Въпреки това, инвестицията в качествено асфалтиране на малки площи се изплаща, защото избягвате ремонти на всеки 2 години. Евтиното решение излиза най-скъпо в дългосрочен план.

Сравнение: Професионален vs. Любителски подход

За да видите разликата в качеството, сравнете двата подхода при асфалтиране в София.
Параметър
Професионален подход
Любителски / „Евтин" подход
Основа
20–25 см чакъл + геотекстил
Често липсва или е тънка (10 см)
Дебелина асфалт
5–6 см (уплътнена)
3–4 см (често неуплътнена)
Уплътняване
Виброваляк (≥92% плътност)
Ръчно или лека плоча (поресто)
Ръбове
Оформени и уплътнени
Оставени рохкави, откъртват се
Гаранция
Писмена гаранция 2–3 години
Устна или никаква
Живот
10–15+ години
2–4 години

Често задавани въпроси

Може ли да се асфалтира върху стари плочки?

Технически е възможно, но не се препоръчва. Плочките могат да се разместят и да създадат неравности. По-добре е да се премахнат и да се направи нова основа. Ако това не е възможно, трябва да се фрезова и да се положи разделителна мрежа.

Колко време отнема асфалтиране на двор на 20 м²?

Самият процес на полагане отнема 4–6 часа. Но подготовката на основата може да отнеме 1–2 дни в зависимост от терена. Обикновено приключваме обекта за 2–3 работни дни.

Трябва ли да чакам преди да паркирам върху новия асфалт?

Да. Препоръчваме да изчакате поне 24–48 часа преди пълно натоварване, особено през лятото, когато асфалтът е по-мек. През зимата времето за изстиване е по-късо, но все пак е нужен престой.

Подходящ ли е студеният асфалт за малки площи?

Студеният асфалт е подходящ само за временни ремонти и кърпежи. За цялостно асфалтиране на малки площи винаги препоръчваме горещ асфалт от база, защото той се уплътнява и свързва много по-добре.

Как да разпозная качествено изпълнение?

Повърхността трябва да е гладка, без видими пукнатини или откъртени ръбове. Водата не трябва да застава. При натиск с твърд предмет не трябва да остават дълбоки следи.

Заключение

Асфалтиране на малки площи не е „малка работа". То изисква същото внимание към детайла, както големите обекти, а често и повече прецизност. Правилната основа, точната дебелина и качественото уплътняване са разликата между настилка, която издържа 15 години, и такава, която се ремонтира след 2.

Ако планирате асфалтиране в София — за вход на гараж, пътека в Люлин, място за контейнер в Младост или двор в Бояна — не компромисирайте с технологията. Изберете екип, който използва правилните машини и дава гаранция.

Защото малката площ не означава малка отговорност. Така че ако имате нужда от асфалтиране на двор - чакаме ви.
